鋼結構廠房的安裝驗收標準
2022-05-17 10:32 鋼結構廠房 陜西鋼結構
鋼結構廠房的安裝應避免變形,特別是彎曲變形,鋼構件變形、缺陷超出允許偏差時應進行處理。鋼結構廠房的梁、柱、屋架、支撐等主要構件安裝后,應及時進行校正、固定。鋼梁的安裝順序應先從靠近山墻的有柱間支撐的兩榀剛架開始,剛架安裝后將其間的檀條、支撐、隅撐等全部安裝到位,并檢查其垂直度,然后以這兩榀剛架為起點,向鋼結構廠房的另一端順序安裝,當天安裝的鋼構件應形成穩定的結構體系。對于所有鋼構件在運輸、堆放、吊裝過程中必須采取措施,減少彈性變形,杜絕塑性變形的產生。

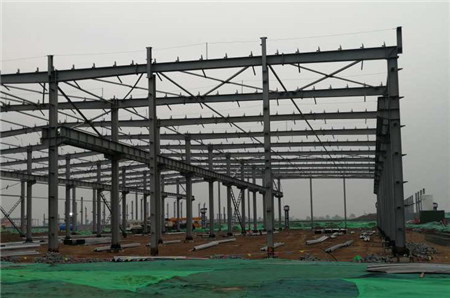

(安裝驗收標準)
在鋼構件吊裝前,檢查預埋螺栓位置,應符合工程施工質量驗收規范的有關要求。地腳預埋螺栓中心偏移允許偏差10毫米,螺栓標高允許偏差20毫米,螺栓露出長度允許偏差30毫米。
鋼結構廠房的柱腳與混凝土基礎連接分為剛結和鉸結兩種形式。
1、鋼柱和支撐等配件安裝就位,并經檢測和校正幾何尺寸無誤后,對柱腳底板用螺母進行水平度校準。在整個鋼結構廠房安裝過程中,準確安裝鋼柱是其它鋼構件順利安裝的前提條件。
2、屋面鋼梁吊裝前,應在地面上對多段組合鋼梁拼裝并對跨度進行測量,符合設計要求后再安裝,梁與柱應用高強度大六角螺栓連接,應初擰,不能一次鎖緊,待鋼柱、柱間支撐等各構件固定后,復測鋼柱垂直度、軸線和標高,達到規范要求后,再對高強度大六角螺栓進行終擰。在此過程中,應及時對鋼柱的軸線位置進行監測,軸線超過規范允許數值,應及時調整。鋼梁固定后應安裝檀條,檁條間設置拉條并拉緊固定,但注意不能將檁條拉彎。
3、對柱腳進行二次灌漿固定,當柱腳為鉸接時,二次灌漿的預留空間小于50毫米,柱腳為剛性連接時,二次灌漿的預留空間小于100毫米。在屋面板安裝時,應注意屋面板與檁條連接的螺釘中心距小于300毫米,鋼結構廠房的屋面端部和屋面板端頭連接螺釘間距要加密,在角部、檐口或突出物周圍,設置密封性能和外觀良好的泛水板或包邊板。屋面板上下搭接長度不小于120毫米,玻璃鋼瓦頭挑出封檐板50毫米至70毫米,屋面板與檁條的固定連接處采取打膠防漏雨措施。
