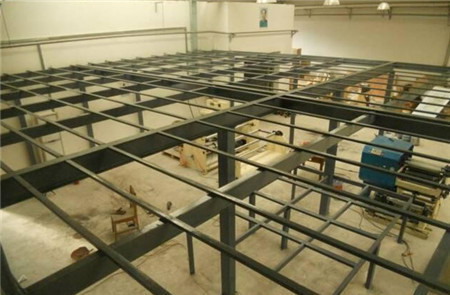

鋼結構夾層的施工步驟
2022-09-02 09:06 鋼結構建筑 陜西鋼結構
鋼結構夾層是一種為了使建筑空間利用合理又不會對鋼結構建筑外觀產生影響的一種鋼結構組合樓板。鋼結構建筑使用鋼結構夾層屬于二次改造的項目,通常在主體結構完工后開始施工,一般可分為以下三步:
一、生根
生根是關乎到鋼結構夾層結構安全的關鍵,“生根”其中的根指鋼結構夾層所收到的荷載力通過主梁將其傳遞到根,之后傳遞到原有結構上,這是鋼結構夾層的基礎,施工前應確定其固定點是否是承重結構,最后對于原有結構的結構硬度、厚度與配筋等性質與特點進行檢測。如果結構是非承重結構或者其強度不能滿足施工要求時,應在原結構上搭接獨立支撐,其構件也應搭接在承重梁上,在施工過程中應注意避開主要鋼筋,并嚴格按照設計數據對于孔洞的深度和直徑進行控制。在屋面上植入錨栓,植入之前應計算屋面是否具有足夠的荷載力。為了保證其錨固強度,應在施工前清理孔洞,在植入過程中應控制轉速來使藥物攪拌全面,不能過快導致攪拌不完全,也不能過慢導致跑藥,這都會影響藥物的拉拔力,在植入完成后應根據溫度等待時間后才可以施工。埋件板是錨栓的構件,應根據主梁的受力總荷載計算埋件板厚度和面積(值筋錨板要比高強螺栓錨板加大一些,為彌補值筋成功率低的原因),焊接托板或連接板時要剖口焊。在安裝過程中應對錨栓拉拔實驗,對于承受剪力小的錨栓可采用土法實驗,所有埋件板打孔時應考慮探筋情況,可多打少裝,但不能少于設計荷載。如果埋件板與砼梁或砼柱之間有縫隙,可以進行灌膠或灌漿料處理,所有錨栓凝固后才可加載主梁。
二、主梁
主梁是影響鋼結構夾層安全的另一個關鍵,主梁的選擇直接影響到鋼結構建筑屋面的承載力以及跨度數據,當屋面跨度小時可選用工字鋼或H型鋼。在選好材料后應將材料通過打磨除去銹跡,將其切割成型,最后涂刷底漆。在拉倒現場后在進行細切,鋼結構夾層是沒有設計數據的,應經過現場測量后按照數據進行切割。
三、連接
鋼結構夾層的主要施工部分是鋼梁的焊接與螺栓連接。由于場地以及電路設備允許,鋼結構建筑一般使用高強螺栓連接或焊接,鋼結構夾層的施工場地往往空間狹窄,主梁構件不易進入,甚至有些無法整體進入連接,需拆分施工,而且機械設備使用受限,需要手工抬扛拼接后在吊裝鋼梁連接。
